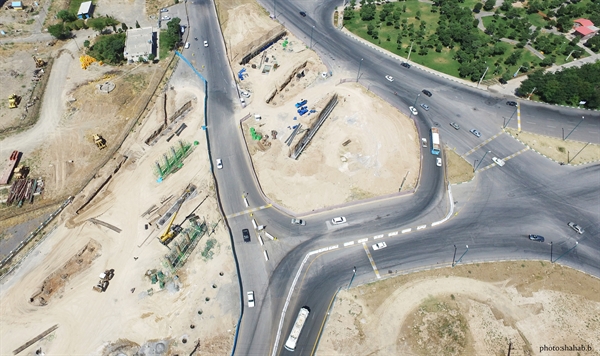

مهم ترین اقدامات انجام شده طی تیرماه گذشته در پروژه تقاطع غیر همسطح میدان ورزش

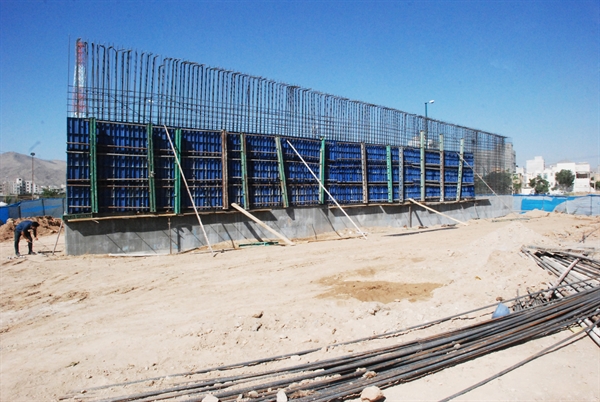

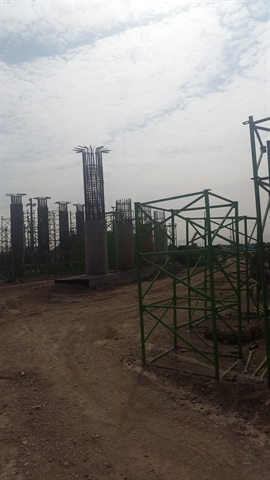

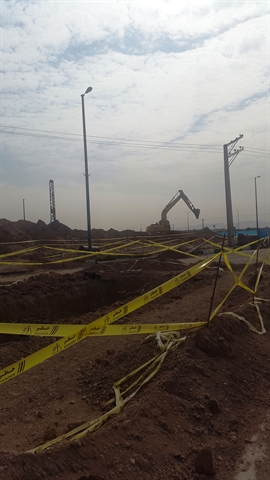

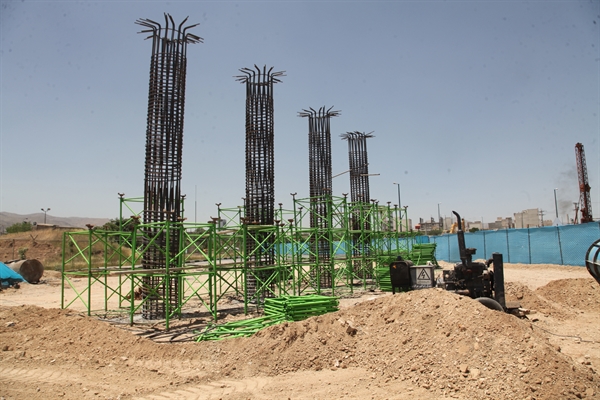

معاون فنی وعمرانی شهرداری اراک با اشاره به این که عملیات اجرایی این پروژه از اسفندماه سال 94 آغاز گردیده است اظهار داشت: اهم فعالیت های اصلی انجام شده طی ماه گذشته در این پروژه بتن ریزی فنداسیون پل شماره 2 ، بتن ریزی شمع های پل شماره 3، بتن ریزی شمع پل شماره 4، پیاده سازی محل شمع های پل شماره 6، پی کنی فنداسیون پل شماره 3، خاکبرداری رفوژ میانی بلوار شهید آنجفی، رنگ آمیزی نیوجرسی های محدوده انحراف ترافیک میدان، سبد گذاری شمع های پل شماره 5، اسکافولد بندی عرشه پل شماره 2، ایزولاسیون فنداسیون های پل شماره یک و پی کنی فنداسیون دیوارهای پل شماره یک می باشد.
خسروی ادامه داد: همچنین پیاده سازی سیویل مسیرهای دسترسی عبوری از شرکت نفت توسط نقشه بردار، حجم عملیات انجام گرفته در پروژه نیز به شرح زیر می باشد:، بتن ریزی 4013 مترمکعب، حفاری شمع 3170 مترمکعب، قالب بندی 40853 مترمربع ، آرماتور بندی 462 تن و پی کنی 4458 مترمکعب از دیگر فعالیت هایی است که در این پروژه صورت گرفته است.
