معاون فنی و عمرانی شهرداری اراک در اعلام گزارشی از
روند عملیات اجرایی تقاطع های غیر همسطح شهر اراک طی هفته آغازین اسفند
حجت اله مرادی معاون فنی و عمرانی شهرداری اراک با بیان اینکه روند عملیات اجرایی تقاطع های غیرهمسطح نسبت به ماه های گذشته سرعت بیشتری به خود گرفته، افزود: شهرداری اراک با مساعد شدن شرایط آب و هوایی و همچنین بهره برداری پروژه ها در موعد مقرر، با نظارت حداکثری خود به مراحل اجرای عملیات تقاطع های مذکور سرعت بیشتری بخشیده است.

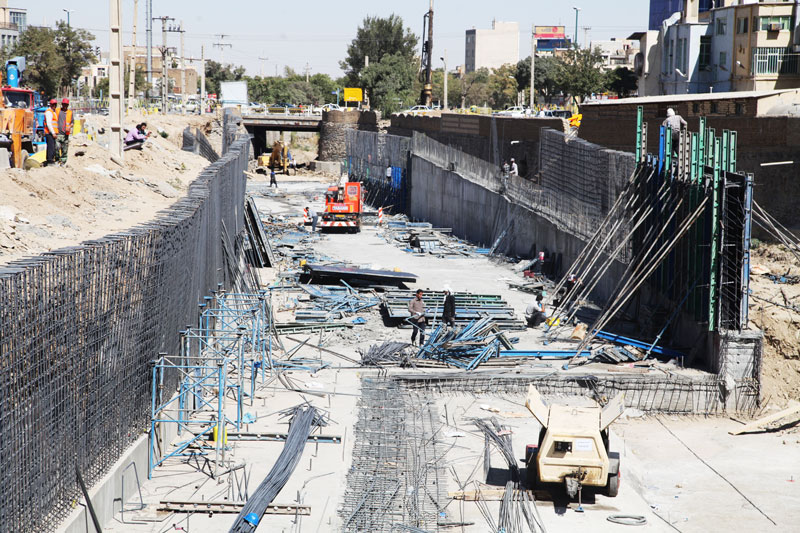

وی در تشریح روند پیشرفت عملیات اجرایی تقاطع غیرهمسطح بلوار میرزای شیرازی با خیابان امام خمینی (ره) گفت: بازگشایی مسیر تردد در ضلع جنوب غربی، کاتر زنی مسیر کندمان کانال گاز و حفاری و خاک برداری فنداسیون دیوار برگشتی رمپ کوله A4 از جمله عملیات صورت گرفته این پروژه طی یک هفته اخیر بوده است.
معاون فنی و عمرانی شهرداری اراک همچنین اجرای کامل عملیات قالب بندی به مساحت 90 مترمربع، آرماتوربندی به وزن 800 کیلوگرم و 9 مترمکعب بتن ریزی دیافراگم pq جنوبی را از عملیات اجرا شده در تقاطع غیر همسطح بلوار مهارت، بلوار قدس عنوان نمود.
مرادی همچنین با اشاره به اینکه تقاطع غیر همسطح زیرگذر میدان فراهان که با پیشرفت قابل توجه ای مواجه است، خاطرنشان ساخت: در حال حاضر این پروژه نیز با اجرای عملیات دیوار نمایی و فنداسیون حوضچه جنوبی، جدول گذاری کانیوو در لاین شمالی و جنوبی به طول 300 متر و برداشت آسفالت آسیب دیده در لاین جنوبی خود را به بهره برداری نزدیک می نماید.
وی در ادامه شروع عملیات اجرای پایه های روشنایی و خاک برداری محل حوضچه آب های سطحی زیرگذر واقع در ضلع شمالی به مساحت 100 مترمکعب را از دیگر عملیات صورت گرفته تقاطع مذکور طی هفته آغازین اسفند عنوان نمود.

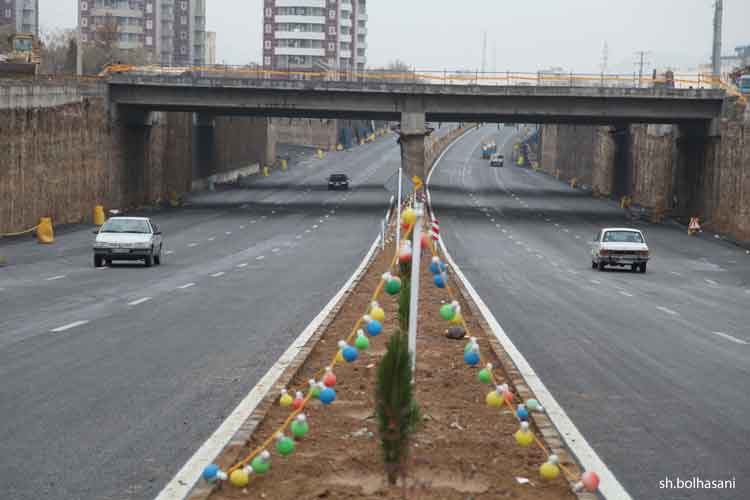

معاون فنی و عمرانی شهرداری اراک همچنین با بیان اینکه اجرای عملیات عمرانی تقاطع غیر همسطح بلوار مهارت، کشاورز در طی یک هفته اخیر ادامه داشته و دارد گفت: شهرداری اراک و پیمانکار تقاطع مذکور به دلیل اهمیت واقع شدن این پروژه در مرکز شهر با اجرای عملیاتی از قبیل اجرای دیوار نمایی، سوراخکاری شمع ها و نصب رول بولت، پی کنی و اجری بتن ریزی مگر زیر دیوار نمایی، اجرای هندریل، شروع عملیات جدول گذاری پیاده روهای زیرگذر و همچنین خم برش آرماتورهای ساختمان پست برق طی یک هفته اخیر سعی در بهره برداری هر چه سریع از این پروژه برای استفاده شهروندان اراکی دارد.
مرادی خاطرنشان ساخت: اجرای 705 مترمربع عملیات قالب بندی، 25 تن آرماتوربندی و 271 مترمکعب بتن ریزی از عملیاتی بوده که طی هفته آغازین اسفند در این پروژه صورت گرفته است
وی در پایان از صبر و حوصله شهروندان فهیم اراکی که جهت کمک به شهرداری که برای آبادانی شهر کمر همت بسته است، قدردانی نمود.
