اقدامات صورت گرفته در پروژه تقاطع غیرهمسطح میدان امام حسن (ع) در مرداد ماه

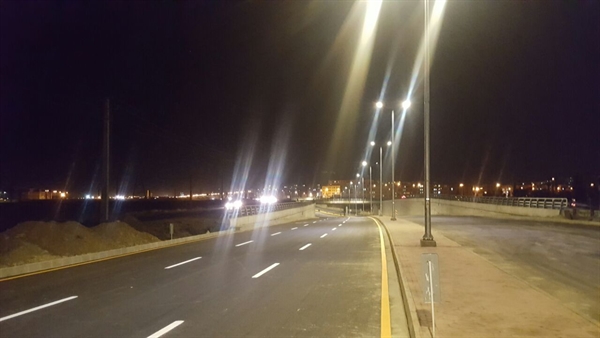

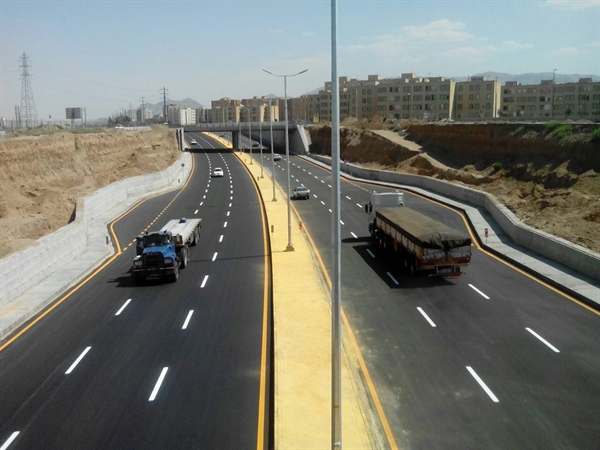

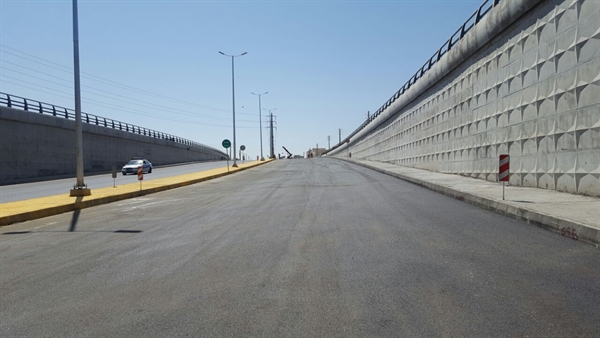

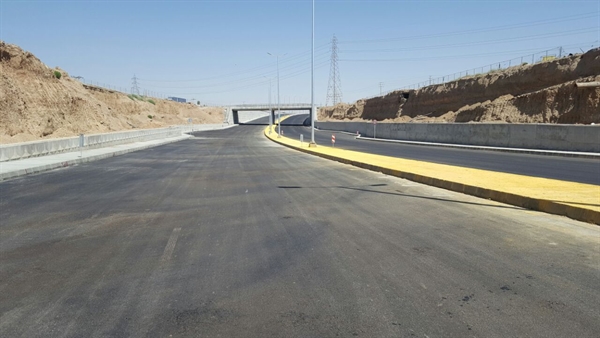

معاون فنی وعمران شهرداری اراک در خصوص اهم فعالیتهای انجام شده طی ماه گذشته در این پروژه اظهار داشت: عملیات جدولگذاری در لاینهای شماره 10 و 20، آرماتوربندی کانال برق عرضی رو به روی کارگاه، بتنریزی کانال برق عرضی رو به روی کارگاه، حمل و تخلیه بیس جهت لایهریزی لاین شماره 10، حمل و تخلیه ساب بیس جهت لایهریزی لاین شماره 40، نصب جدول رفیوژ میانی لاین شماره 10، نصب بولت هندریل رینگ دور میدان، خاکبرداری انتهای رمپ شمالی، بتنریزی جهت روسازی پیادهرو لاین شماره 10، نصب روشنایی زیرگذر، نصب و جوشکاری لوله هندریل و نصب جدول کانیوو در لاین 110در این ماه انجام شده است.
وی گفت: حجم عملیات انجام شده تاکنون 10113 مترمکعب بتنریزی، 2900 مترمکعب حفاری شمع، 11744 مترمربع قالببندی، 710442 کیلوگرم آرماتوربندی، 4102 مترمکعب پیکنی و128199 مترمکعب خاکبرداری میباشد.
خسروی خاطرنشان ساخت: تاکنون 77 درصد از عملیات بتنریزی،100 درصد عملیات حفاری شمع، 63 درصد عملیات قالببندی، 87 درصد عملیات آرماتوربندی، 59 درصد عملیات پی کنی و 34 درصد از عملیات خاکبرداری انجام پذیرفته است.
 در مرداد ماه (1).jpg)
 در مرداد ماه (2).jpg)
 در مرداد ماه (3).jpg)
 در مرداد ماه (4).jpg)
